L’acquisition d’un terrain non viabilisé représente souvent une opportunité financière intéressante, mais elle implique des démarches supplémentaires pour le raccordement aux réseaux. Le raccordement électrique d’un terrain non viabilisé coûte en moyenne entre 1 500 et 5 000 euros selon la distance au réseau existant, avec des délais de réalisation compris entre 2 et 6 mois. Ces montants peuvent augmenter significativement si le terrain se situe à plus de 30 mètres du réseau de distribution électrique. Comprendre les étapes, les coûts réels et les délais vous permettra d’anticiper votre budget et de planifier sereinement votre projet de construction.
Les étapes préalables au raccordement électrique
Avant d’entamer les démarches de raccordement proprement dites, plusieurs vérifications s’imposent. La première consiste à consulter le plan local d’urbanisme (PLU) auprès de votre mairie pour confirmer la constructibilité du terrain. Cette étape est cruciale car elle détermine la faisabilité même de votre projet.
Vous devrez ensuite identifier le gestionnaire du réseau de distribution électrique de votre secteur. Dans la plupart des cas, il s’agit d’Enedis, mais certaines zones relèvent d’entreprises locales de distribution. Cette information est disponible auprès de votre mairie ou en consultant le site du gestionnaire de réseau.
Une fois ces vérifications effectuées, l’obtention d’un certificat d’urbanisme constitue une démarche recommandée. Bien que non obligatoire, ce document vous renseigne sur les possibilités de raccordement et les contraintes applicables à votre parcelle.
Le dossier de demande de raccordement
La constitution du dossier de raccordement nécessite de rassembler plusieurs documents administratifs. Vous devrez fournir une pièce d’identité, un justificatif de propriété du terrain, ainsi qu’un plan de situation et un plan de masse détaillant l’emplacement prévu pour le compteur électrique.

Le choix de la puissance du raccordement représente une décision importante qui influencera directement le coût final. Pour une habitation individuelle standard, une puissance de 12 kVA suffit généralement. Si vous prévoyez une installation avec chauffage électrique, pompe à chaleur ou borne de recharge pour véhicule électrique, une puissance supérieure peut s’avérer nécessaire.
Les informations techniques indispensables
Votre demande devra préciser le type de raccordement souhaité : aérien ou souterrain. Le raccordement souterrain, bien que plus esthétique et pérenne, génère un surcoût non négligeable. Vous devrez également indiquer si vous optez pour un raccordement provisoire de chantier, qui permettra d’alimenter vos équipements pendant la construction.
Le détail des coûts de raccordement

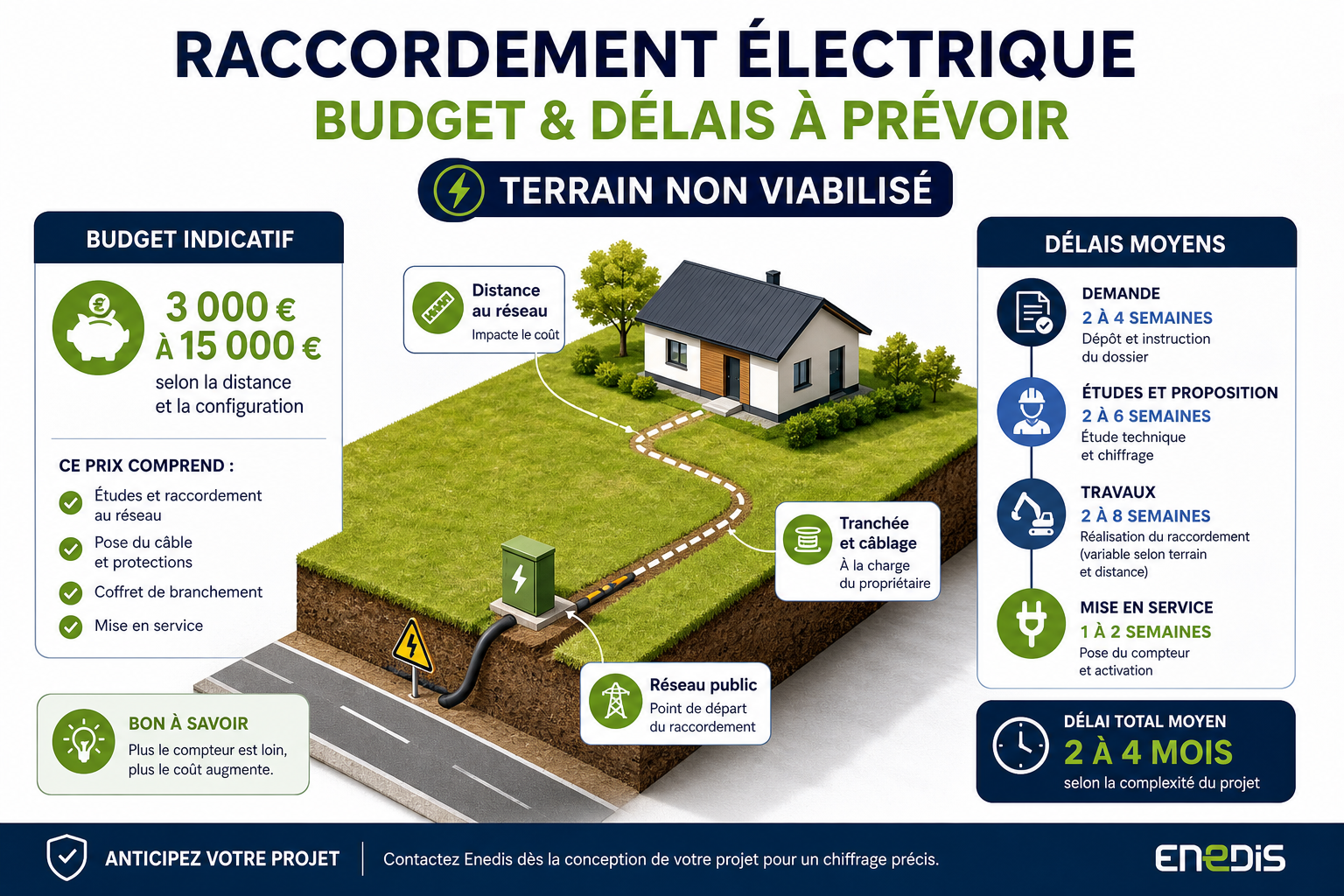

Le budget à prévoir pour un raccordement électrique se compose de plusieurs postes de dépenses qu’il convient d’anticiper. La distance entre votre terrain et le point de raccordement au réseau public constitue le facteur le plus déterminant dans le calcul du coût final.
| Type de raccordement | Distance au réseau | Coût moyen | Délai indicatif |
| Raccordement simple | Moins de 30 mètres | 1 500 – 2 500 € | 2 à 3 mois |
| Raccordement standard | 30 à 100 mètres | 2 500 – 5 000 € | 3 à 4 mois |
| Raccordement éloigné | Plus de 100 mètres | 5 000 – 15 000 € | 4 à 6 mois |
| Raccordement complexe | Zone isolée | Plus de 15 000 € | 6 à 12 mois |
Au-delà de 30 mètres, vous devrez généralement prendre en charge les travaux d’extension du réseau. Ces frais sont calculés au mètre linéaire et varient selon la configuration du terrain et les contraintes techniques rencontrées.
Les frais annexes à intégrer
D’autres dépenses viennent s’ajouter au coût du raccordement proprement dit. La réalisation de la tranchée pour un raccordement souterrain reste à votre charge si elle se situe sur votre propriété privée. Comptez entre 40 et 80 euros par mètre linéaire selon la nature du sol et les difficultés d’accès.
L’installation du coffret de branchement et du disjoncteur peut également générer des frais supplémentaires, particulièrement si des équipements spécifiques sont nécessaires en raison de l’environnement ou de contraintes techniques particulières.
- Frais de dossier auprès du gestionnaire de réseau : 50 à 100 €
- Participation aux coûts d’extension du réseau : 40 à 150 € par mètre au-delà de 30 m
- Travaux de tranchée sur terrain privé : 40 à 80 € par mètre linéaire
- Coffret de branchement et protections : 200 à 500 €
- Raccordement provisoire de chantier : 300 à 800 € supplémentaires
Les délais réalistes à anticiper
La planification des délais constitue un aspect crucial de votre projet. Une fois votre dossier complet déposé, le gestionnaire de réseau dispose d’un délai légal pour vous transmettre une proposition de raccordement. Ce document détaille les caractéristiques techniques du raccordement, son coût précis et le délai de réalisation.
Les délais de raccordement varient considérablement selon la complexité du projet et la charge de travail du gestionnaire de réseau. Anticiper ces délais dès la phase d’acquisition du terrain permet d’éviter des retards coûteux dans le planning de construction.
Pour un raccordement simple nécessitant peu de travaux, comptez généralement 2 à 3 mois entre l’acceptation du devis et la mise en service effective. Ce délai peut s’allonger jusqu’à 4 à 6 mois pour des configurations plus complexes nécessitant des extensions de réseau ou des interventions sur la voie publique.
Les facteurs d’allongement des délais
Plusieurs éléments peuvent rallonger significativement les délais initialement annoncés. Les autorisations de voirie nécessaires pour intervenir sur le domaine public constituent souvent un goulot d’étranglement, particulièrement dans les communes où les services techniques sont surchargés.
La période de l’année influence également les délais : les demandes sont généralement plus nombreuses au printemps et en été, périodes de forte activité dans le secteur de la construction. Déposer votre demande en automne ou en hiver peut vous permettre de bénéficier de délais plus courts.
- Obtention de la proposition de raccordement : 2 à 4 semaines après dépôt du dossier complet
- Délai de réflexion et acceptation du devis : durée libre
- Réalisation des travaux après acceptation : 6 à 12 semaines en moyenne
- Délai supplémentaire en cas d’autorisation de voirie : 2 à 8 semaines additionnelles
Les solutions pour optimiser votre budget
Plusieurs stratégies permettent de réduire le coût global de votre raccordement électrique. La première consiste à réaliser vous-même certains travaux, notamment la tranchée sur votre propriété si vous disposez des compétences et du matériel nécessaires. Cette option peut générer une économie de 30 à 50% sur ce poste de dépense.
Le choix d’un raccordement aérien plutôt que souterrain représente une autre piste d’économie significative. Bien que moins esthétique, le raccordement aérien coûte généralement 30 à 40% moins cher qu’un raccordement souterrain. Cette solution peut constituer une option pertinente dans certaines configurations de terrain.
Le groupement de demandes entre voisins
Si plusieurs terrains voisins nécessitent un raccordement, un regroupement des demandes peut permettre de mutualiser les coûts d’extension du réseau. Cette approche collective s’avère particulièrement intéressante dans le cadre de lotissements ou de divisions parcellaires récentes.
Les aides financières restent rares pour ce type de projet, mais certaines collectivités territoriales proposent ponctuellement des dispositifs de soutien pour favoriser la constructibilité de zones rurales. Renseignez-vous auprès de votre commune et de votre département pour identifier les éventuels accompagnements disponibles.
Les erreurs courantes à éviter
L’une des erreurs les plus fréquentes consiste à sous-estimer le coût total du raccordement lors de l’acquisition du terrain. Il est essentiel de solliciter une estimation préalable auprès du gestionnaire de réseau avant de finaliser votre achat. Cette démarche vous évitera de découvrir tardivement un surcoût incompatible avec votre budget global.
Négliger les délais de raccordement dans le planning global de votre projet constitue également un écueil classique. Les retards de raccordement peuvent entraîner des surcoûts importants si votre construction est déjà avancée et que vous devez maintenir un raccordement provisoire plus longtemps que prévu.
Ne jamais démarrer les travaux de construction avant d’avoir reçu et accepté la proposition de raccordement du gestionnaire de réseau. Une planification rigoureuse évite les déconvenues et les dépenses imprévues qui peuvent déséquilibrer votre budget.
Enfin, choisir une puissance de raccordement inadaptée à vos besoins futurs représente une erreur coûteuse. Augmenter ultérieurement la puissance de votre installation nécessite des travaux supplémentaires et des frais administratifs conséquents. Mieux vaut prévoir large dès le départ, d’autant que la différence de coût initiale reste modérée.
Anticiper pour mieux maîtriser son projet
Le raccordement électrique d’un terrain non viabilisé représente un investissement significatif qui mérite une préparation minutieuse. En intégrant dès l’acquisition du terrain une estimation précise des coûts et des délais, vous éviterez les mauvaises surprises et pourrez planifier sereinement votre projet de construction. Les écarts importants entre les situations expliquent pourquoi une étude personnalisée auprès du gestionnaire de réseau local reste indispensable. Cette anticipation vous permettra également d’identifier les éventuelles solutions d’optimisation et de négocier au mieux les conditions de votre raccordement, pour un projet maîtrisé de bout en bout.
